Piscines publiques & Territoires
Piscine Yves-Nayme : les étapes d’une réouverture après inondation
Fermée après la rupture nocturne d’une vanne et l’inondation de ses locaux techniques, la piscine Yves-Nayme de Saint-Étienne ne pouvait pas rouvrir sur un simple séchage. Retour sur les dégâts annoncés et les étapes indispensables avant la remise en eau d’un bassin public.
L’essentiel
- La rupture d’une vanne a entraîné la fermeture de la piscine Yves-Nayme le 1er novembre et l’inondation de ses équipements techniques.
- Selon les informations initiales, les 13 pompes de bassin devaient être remplacées, après une phase de pompage et de séchage des sous-sols.
- Dans une piscine publique, le séchage ne suffit pas : installations électriques, hydraulique, filtration et qualité d’eau doivent être validées.
- Aucune date ferme ne pouvait être déduite du calendrier annoncé en novembre 2024 : la reprise dépendait des essais et contrôles de conformité.

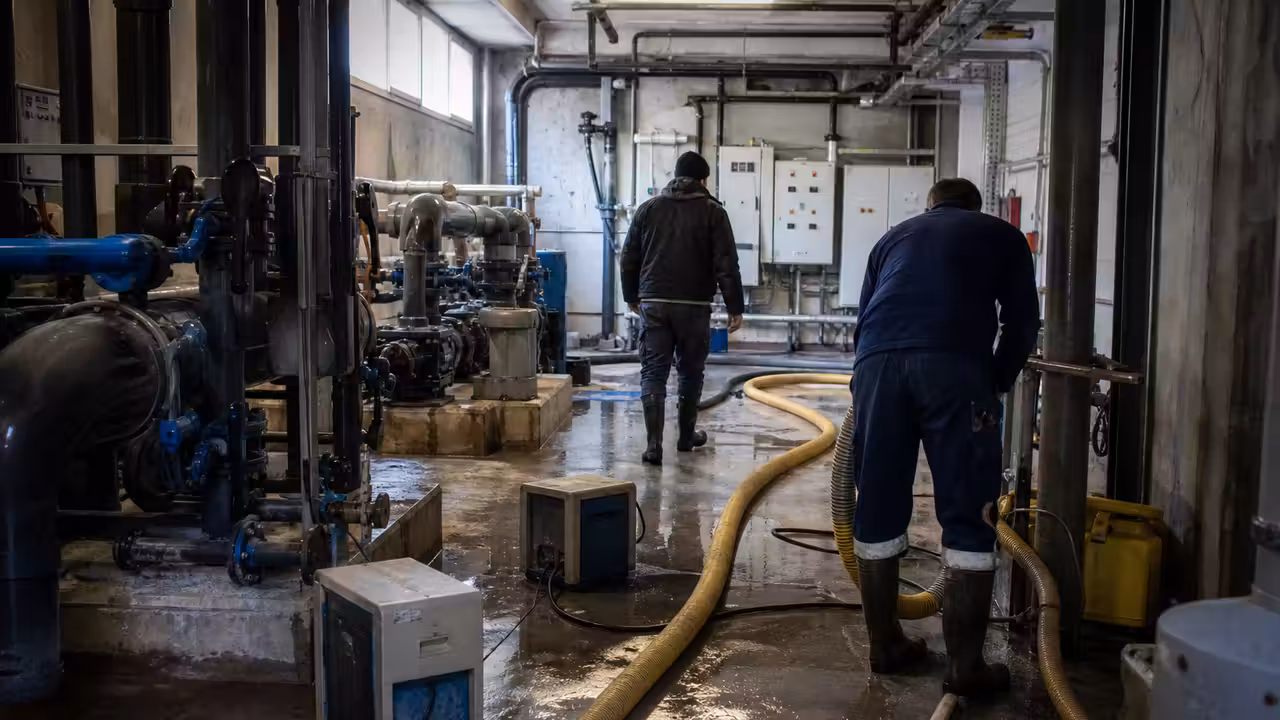

La rupture d’une vanne survenue dans la nuit précédant le vendredi 1er novembre a entraîné la fermeture de la piscine municipale Yves-Nayme, à Saint-Étienne. L’eau a envahi les installations techniques, en particulier les espaces situés en sous-sol, et atteint des équipements indispensables au fonctionnement des bassins : pompes, pompes à chaleur et armoires électriques.
Au moment des faits, la municipalité engageait le pompage, l’assèchement puis l’évaluation des matériels endommagés. L’information initiale, publiée le 17 novembre 2024, évoquait un objectif de réouverture au cours de la même année, sans annoncer de date ferme. Or, dans une piscine publique, le retour des usagers dépend moins de la fin visible du nettoyage que d’une succession de contrôles techniques, électriques, hydrauliques et sanitaires. C’est cette chaîne de remise en service qui conditionne une reprise réellement sûre.
1er nov.
fermeture annoncée après l’incident
2 450 m²
de sous-sols concernés selon les informations initiales
13
pompes de bassin annoncées à remplacer
8 nov.
installation des moyens de séchage signalée
À Saint-Étienne, une panne de vanne devenue incident d’exploitation
Une vanne sert à ouvrir, fermer ou orienter une circulation d’eau dans le réseau hydraulique d’un établissement. Dans une piscine, elle peut se trouver sur des conduites liées aux bassins, à la vidange, au traitement ou aux équipements techniques. Lorsqu’elle rompt, le volume libéré et la durée avant isolement du réseau déterminent l’ampleur du sinistre.
Dans le cas de la piscine Yves-Nayme, l’inondation a touché l’ensemble des équipements techniques, selon les éléments communiqués lors de la fermeture. Les sous-sols représentent presque toute la surface de l’équipement, soit près de 2 450 m². Après l’évacuation de l’eau, des déshumidificateurs et un générateur d’air chaud ont été installés le 8 novembre afin d’assécher les locaux.
Le point le plus sensible n’est pas seulement l’eau présente au sol. Une immersion ou une forte humidité peut endommager les moteurs, altérer les connexions, oxyder des composants et dégrader l’isolement électrique. Remettre sous tension un tableau électrique ou un moteur qui n’a pas été contrôlé expose à une nouvelle panne, voire à un risque pour les intervenants. La décision de maintenir la fermeture est donc une mesure de protection des agents comme des futurs usagers.
Un local sec en apparence ne garantit pas une installation saine
L’humidité peut persister dans les gaines, les coffrets, les isolants, sous les planchers ou dans les enroulements d’un moteur. Le séchage doit être confirmé par des vérifications adaptées avant toute remise sous tension.
Pourquoi les pompes, l’électricité et le chauffage doivent être traités ensemble
Une piscine publique fonctionne comme un ensemble interdépendant. Les pompes assurent le mouvement de l’eau entre les bassins, les organes de filtration et les dispositifs de traitement. Les armoires électriques commandent ces équipements, tandis que les pompes à chaleur contribuent au maintien de la température. La défaillance de l’un de ces éléments peut empêcher l’exploitation de tous les bassins, même si les cuves elles-mêmes paraissent intactes.
À Yves-Nayme, le remplacement de l’intégralité des 13 pompes de bassin a été annoncé. C’est un chantier qui ne se limite pas à livrer des machines neuves. Il faut vérifier la compatibilité hydraulique, les raccordements, les protections électriques, le sens de rotation des moteurs, l’étanchéité des brides et le bon fonctionnement des automatismes. Chaque pompe doit produire le débit attendu sans vibration anormale ni fuite.
| Phase | Objectif concret | Ce qui doit être vérifié avant de passer à la suite |
|---|---|---|
| Mise en sécurité | Isoler les réseaux d’eau et couper les alimentations à risque. | L’accès des intervenants est sécurisé et aucun équipement immergé n’est remis sous tension. |
| Pompage et séchage | Évacuer l’eau puis réduire durablement l’humidité des locaux. | Les zones difficiles d’accès, gaines et coffrets ont aussi été examinés. |
| Diagnostic | Identifier les matériels réparables, à contrôler ou à remplacer. | Les conséquences sur l’hydraulique, l’électricité et le chauffage sont connues. |
| Remplacement et raccordement | Installer les équipements conformes aux besoins de l’établissement. | Les raccordements mécaniques et électriques sont achevés et protégés. |
| Essais techniques | Tester la circulation, la filtration, les automatismes et les alarmes. | Les débits, pressions et commandes sont stables sur la durée. |
| Remise en eau et contrôle sanitaire | Retrouver une eau filtrée, désinfectée et équilibrée avant l’accueil du public. | Les exigences applicables à l’exploitation d’une piscine collective sont satisfaites. |
Le séchage est une étape, pas le signal de réouverture
Les équipes espéraient, lors de l’annonce, que les espaces touchés seraient secs autour du 15 novembre afin de commencer les essais et les réparations. Cette échéance doit être comprise comme un jalon technique : elle permet d’accéder aux équipements et de diagnostiquer leurs dégâts dans de bonnes conditions. Elle ne constitue pas, à elle seule, une date de réouverture.
Avant de relancer le circuit, l’exploitant doit notamment s’assurer que le courant peut être rétabli sans danger, que les équipements tournants sont fiables et que les réseaux ne présentent pas de fuite. La remise en eau peut ensuite nécessiter le remplissage ou le renouvellement partiel des volumes, le nettoyage des circuits, la relance de la filtration et le réajustement du traitement.
Dans un établissement recevant du public, la qualité de l’eau est encadrée par l’arrêté du 7 avril 1981 modifié relatif aux dispositions techniques applicables aux piscines. La surveillance ne se réduit pas à la limpidité du bassin : elle porte sur le fonctionnement de la filtration, le traitement et les paramètres sanitaires suivis par l’exploitant. Une eau claire peut rester impropre à la baignade si la désinfection n’est pas stabilisée ou si le circuit hydraulique ne fonctionne pas à son débit nominal.
Une réouverture ne se décrète pas
Après un sinistre affectant les locaux techniques, l’établissement doit retrouver des installations sûres et une eau conforme aux conditions d’exploitation des piscines collectives. L’accueil du public intervient après les essais et contrôles nécessaires, pas à la seule fin des travaux visibles.
La méthode de remise en service à suivre après un dégât des eaux
La séquence exacte dépend du réseau touché, de la hauteur d’eau, de la durée d’immersion et de l’état des équipements. Mais la logique opérationnelle reste la même. Pour une collectivité, documenter chaque étape facilite aussi le suivi du chantier, des garanties et des éventuelles démarches d’assurance.
- Stopper la cause et sécuriser le site. La vanne ou la canalisation en cause est isolée, les alimentations électriques susceptibles d’être atteintes sont coupées et l’accès aux zones dangereuses est limité.
- Évacuer l’eau sans attendre. Le pompage évite que l’humidité ne progresse dans les matériaux et limite l’exposition des appareils. Les volumes résiduels dans les regards, fosses et points bas doivent aussi être traités.
- Assécher et ventiler les locaux. Déshumidificateurs, ventilation et apport d’air chaud peuvent accélérer le retour à un environnement sec, mais ils ne remplacent pas un contrôle des composants électriques.
- Faire diagnostiquer les installations. Moteurs, pompes, coffrets, sondes, câbles, automatismes, appareils de chauffage et réseaux hydrauliques sont examinés. Les matériels dont la fiabilité n’est plus garantie sont réparés ou remplacés.
- Procéder aux essais à vide puis en charge. Une fois les équipements remontés, les équipes testent les commandes, les protections, le fonctionnement des pompes et la tenue des raccords, avant de solliciter le réseau dans ses conditions normales.
- Relancer la qualité d’eau et valider l’exploitation. Le bassin est remis en régime de filtration et de traitement. L’ouverture au public n’intervient qu’après une qualité d’eau maîtrisée et un fonctionnement stable de tous les organes essentiels.
Pourquoi le calendrier peut s’allonger, même après les réparations
Le délai dépend d’abord de l’étendue des dégâts et de la disponibilité des équipements. Une pompe, un variateur, une armoire électrique ou une pièce de robinetterie ne se remplacent pas nécessairement sur étagère, surtout lorsque plusieurs matériels doivent être changés simultanément. Les contraintes de livraison, de pose et de paramétrage peuvent se cumuler.
Le temps de séchage est un autre facteur. Il varie selon la ventilation du bâtiment, les matériaux, la température, l’humidité ambiante et la présence de zones enclavées. Enfin, les essais peuvent révéler une défaillance qui n’était pas visible au premier diagnostic : une fuite sur un raccord, un capteur inopérant, une protection électrique déclenchée ou un débit de filtration insuffisant.
C’est pourquoi il est préférable qu’une collectivité communique une date ferme seulement lorsqu’elle dispose d’un planning consolidé. Pour la piscine Yves-Nayme, les informations publiées en novembre 2024 décrivaient une remise en état en cours et une réouverture espérée, mais ne permettaient pas de garantir un jour précis de reprise. Cette distinction évite de donner aux nageurs, aux écoles et aux clubs une information prématurée.
Une réouverture après essais complets
- Réduit le risque de panne dès les premiers jours d’exploitation.
- Permet de vérifier la chaîne entière : hydraulique, électricité, chauffage et traitement de l’eau.
- Donne aux agents et aux usagers des conditions d’accueil plus fiables.
Une réouverture précipitée
- Expose à une nouvelle fermeture si un matériel fragilisé lâche sous charge.
- Peut compliquer la stabilisation de la filtration et du traitement de l’eau.
- Mobilise de nouveau les équipes techniques au détriment d’une reprise durable.
Pour les usagers, comment s’organiser pendant une fermeture
La fermeture d’une piscine municipale désorganise rapidement les cours scolaires, les créneaux associatifs, les séances de rééducation aquatique et la pratique individuelle. La priorité consiste à suivre les canaux de la ville ou de l’exploitant pour distinguer les annonces confirmées des dates seulement envisagées. Une information publiée au début d’un chantier peut évoluer à la lumière des diagnostics.
Les abonnés et adhérents d’un club ont intérêt à demander les règles appliquées en cas d’interruption : report de séance, prolongation d’abonnement, transfert éventuel de créneau ou modalités de remboursement. Ces solutions dépendent du contrat et des capacités d’accueil voisines ; elles ne doivent donc pas être présumées sans communication de l’organisme concerné.
Pour les nageurs réguliers, la fermeture peut aussi être l’occasion d’adapter temporairement l’entraînement : travail de mobilité, renforcement des épaules et du gainage, marche ou vélo d’intensité modérée. Ces activités ne remplacent pas la technique de nage, mais elles aident à entretenir l’endurance en attendant le retour à l’eau.
Ce que cet incident rappelle aux gestionnaires de piscines
Les locaux techniques restent souvent invisibles au public, alors qu’ils concentrent une part déterminante de la continuité de service. Un entretien préventif des vannes, raccordements, joints, capteurs et dispositifs de coupure limite le risque de fuite majeure. Il ne supprime jamais totalement l’aléa, mais il améliore la capacité de détection et d’intervention.
Un plan de gestion de crise utile prévoit l’emplacement des vannes d’isolement, les contacts des entreprises compétentes, les procédures de consignation électrique, les moyens de pompage et la sauvegarde des documents techniques. Après un sinistre, l’inventaire précis des équipements et la traçabilité des essais accélèrent la prise de décision sans réduire le niveau d’exigence.
Pour Yves-Nayme comme pour tout équipement collectif, l’enjeu dépasse la réparation d’une vanne : il s’agit de rétablir un outil de service public dans lequel les nageurs peuvent revenir avec confiance. La patience demandée aux usagers a alors une raison concrète : ne rouvrir qu’une fois l’installation techniquement fiable et l’eau de nouveau maîtrisée.
Questions fréquentes
Pourquoi une vanne rompue peut-elle fermer toute une piscine municipale ?
Une vanne défaillante peut libérer une grande quantité d’eau dans les locaux techniques. Si les pompes, armoires électriques, automatismes ou appareils de chauffage sont atteints, la filtration et le traitement de l’eau ne peuvent plus être assurés normalement. La fermeture protège les agents et évite d’accueillir le public dans un établissement dont les installations essentielles ne sont pas fiables.
Combien de temps faut-il pour rouvrir une piscine après une inondation ?
Il n’existe pas de délai universel. La durée varie selon le volume d’eau, la surface touchée, l’état des équipements électriques, la disponibilité des pièces et l’ampleur des remplacements. Le séchage peut être rapide dans certains cas, mais les diagnostics, la pose de matériels, les essais et la remise en régime sanitaire peuvent prolonger l’arrêt de plusieurs semaines ou davantage.
Peut-on rouvrir un bassin dès que les locaux techniques sont secs ?
Non. Des locaux secs en surface ne prouvent pas que les moteurs, câbles, coffrets ou automatismes ont retrouvé un état de fonctionnement sûr. Après le séchage, les installations doivent être inspectées, réparées ou remplacées, puis testées. La filtration, la circulation d’eau et le traitement doivent ensuite fonctionner de manière stable avant que le bassin puisse accueillir des baigneurs.
Qui vérifie la qualité de l’eau avant la réouverture d’une piscine publique ?
L’exploitant est responsable de la surveillance de l’eau et du bon fonctionnement de ses installations. Après une interruption majeure, il doit remettre la filtration et le traitement en régime, effectuer les contrôles nécessaires et respecter les règles sanitaires applicables aux piscines collectives. Les autorités sanitaires compétentes peuvent également intervenir dans le cadre de leur mission de contrôle.
Que faire quand sa piscine municipale ferme pour travaux ou panne technique ?
Il faut consulter les informations de la ville, de l’exploitant ou de son club, car seules ces sources peuvent confirmer une date de reprise et les solutions proposées. Les abonnés peuvent demander les modalités de report, de prolongation ou de remboursement. Pour les scolaires et associations, l’organisation d’éventuels créneaux de remplacement dépend des capacités disponibles dans les équipements voisins.
